Thông thường, việc lắp đặt Thang Nâng Hàng tuỳ thuộc rất nhiều vào vị trí của nơi lắp đặt cũng như các yêu cầu của khách hàng. Tuy nhiên, việc lắp đặt Thang Nâng vẫn theo một quy chuẩn cụ thể để người dùng có thể tham khảo và có sự theo dõi sát sao trong quá trình lắp đặt, cụ thể bao gồm các bước được trình bày chi tiết và cụ thể dưới đây. Mời các bạn đón đọc và tham khảo.

Quy trình lắp đặt Thang Nâng Hàng tiêu chuẩn

Quy trình lắp đặt Thang Nâng Hàng tiêu chuẩn

Thông thường, việc lắp đặt Thang Nâng Hàng tuỳ thuộc rất nhiều vào vị trí của nơi lắp đặt cũng như các yêu cầu của khách hàng. Tuy nhiên, việc lắp đặt Thang Nâng vẫn theo một quy chuẩn cụ thể để người dùng có thể tham khảo và có sự theo dõi sát sao trong quá trình lắp đặt, cụ thể bao gồm các bước sau đây:

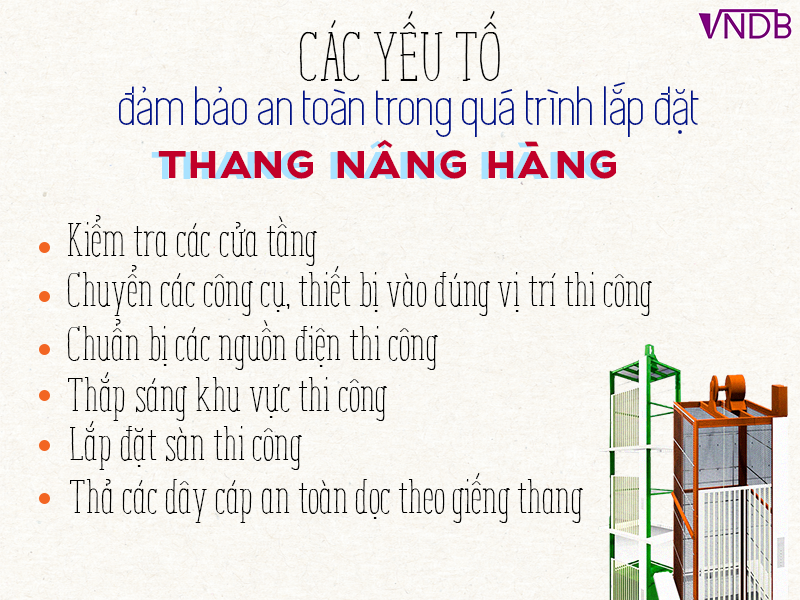

1. Chuẩn bị các yếu tố đảm bảo an toàn trong quá trình lắp đặt Thang Nâng Hàng

Quy trình lắp đặt Thang Nâng Hàng tiêu chuẩn

  • Kiểm tra các cửa tầng, dọn dẹp chướng ngại vật trước cửa tầng, che chắn và gắn biển cảnh báo nguy hiểm tại các vị trí cần thiết và các đường lên xuống.
  • Chuyển các công cụ, thiết bị vào đúng vị trí thi công.
  • Chuẩn bị các nguồn điện thi công:
    • Vị trí nguồn điện.
    • Công suất điện nguồn.
    • Nối điện vào máy hàn và các dụng cụ cần thiết khác.
  • Thắp sáng khu vực thi công.
  • Lắp đặt sàn thi công, kiểm tra cáp nối và đưa đúng vào vị trí.
  • Thả các dây cáp an toàn dọc theo giếng thang.
  • Lắp đặt Palan vào các vị trí cần thiết.

2. Định vị chuẩn lắp đặt

  • Dùng giàn thao tác để thực hiện các công tác đóng giàn chuẩn.
  • Đóng các giàn chuẩn trên và chuẩn dưới theo đúng kích thước, vị trí của bản vẽ kỹ thuật.
  • Thả dọi để lấy thông số chuẩn theo thực tế.
  • Tính toán để thả dọi định vị các vị trí theo kích thước chuẩn.
  • Định vị toàn bộ các điểm chuẩn của giàn chuẩn trên và dưới.

3. Lắp đặt phần giá đỡ ray dẫn hướng

Quy trình lắp đặt Thang Nâng Hàng tiêu chuẩn

  • Dùng giàn thao tác để thi công phần lắp đặt giá đỡ và dựng ray dẫn hướng.
  • Dựa theo các dây dọi định vị để gắn các Bracket đỡ ray dẫn hướng vào các giầm trên vách giếng thang theo đúng độ cho phép (<3m phải có 1 giàn đỡ).

4. Lắp đặt ray dẫn hướng

  • Đưa toàn bộ ray dẫn hướng buồng thang vào giếng thang, chú ý các đầu nối âm dương.
  • Liên kết các thanh ray dọc theo chiều dài của giếng thang (dựng ray), dựng từng cột một, lưu ý phần an toàn trong khi kéo bằng palan hoặc ròng rọc, gá tạm thời các ray đã dựng vào giá đỡ.
  • Căn chỉnh và định vị theo đúng tiêu chuẩn của hãng sản xuất dựa vào các dây dọi định vị dọc giếng thang.

5. Lắp đặt cụm động cơ máy kéo

quy trình lắp đặt thang nâng hàng

  • Lắp đặt các giầm đỡ cụm máy kéo vào vị trí, chú ý các đầu gối vào giầm bê tông tối thiều > 120 mm. Kiểm tra lại trước khi định vị hai đầu.
  • Đưa cụm máy kéo vào vị trí.
  • Căn chỉnh vị trí theo bản vẽ và kích thước tiêu chuẩn.
  • Định vị cụm giàn đỡ máy kéo.

6. Lắp khung đối trọng và khung buồng thang

quy trình lắp đặt thang nâng hàng

  • Đưa khung chịu lực của buồng thang vào vị trí, lắp bộ dẫn hướng buồng thang, căn chỉnh tạm thời.
  • Lắp sàn buồng thang vào vị trí.
  • Lắp đặt bộ phanh bảo hiểm trên phòng máy và liên kết với khung buồng thang bằng cáp.
  • Căn chỉnh độ thăng bằng của sàn theo tiêu chuẩn của hãng sản xuất, sau đó kiểm tra lại toàn bộ trước khi định vị sàn.
  • Kéo sàn buồng thang lên tầng trên cùng.

7. Lắp đặt cáp tải

quy trình lắp đặt thang nâng hàng

  • Kiểm tra độ dài hành trình theo bản vẽ và theo thực tế để cắt cáp theo đúng tiêu chuẩn.
  • Liên kết cáp và đầu nối bằng chì nung chảy.
  • Đưa cáp tải vào vị trí hai cáp trên khung đối trọng và trên khung buồng thang.
  • Căn chỉnh đều độ căng của sợi dây cáp, chú ý khi căn chỉnh đầu cáp phía khung buồng thang để bộ giám sát tải có sự đồng đều trên tất cả các sợi cáp.

8. Lắp đặt cửa tầng Thang Nâng Hàng

  • Dùng sàn buồng thang giàn thao tác để thi công. Lắp đặt phần cửa tầng theo thứ tự tầng trên cùng xuống. lưu ý trước khi lắp phải có cốt nền chính xác của tòa nhà.
  • Lắp bậc cửa tầng trước, sau đó lắp đầu cửa, dựng khung cửa định vị theo đúng kích thước tiêu chuẩn, lắp bộ cánh cửa. Căn chỉnh toàn bộ theo các thông số của nhà sản xuất.
  • Sau khi đã lắp xong phần cửa tầng, dùng báo hoặc giấy bọc lại toàn bộ cửa để không bị trầy xước trong quá trình xây dựng.

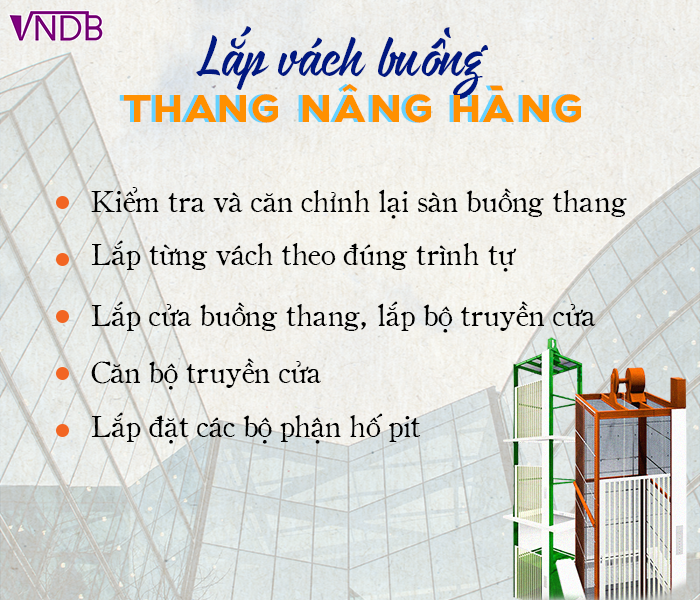

9. Lắp vách buồng thang

quy trình lắp đặt thang nâng hàng

  • Kiểm tra và căn chỉnh lại sàn buồng thang, căn chỉnh lại bộ phận dẫn hướng buồng thang. Lưu ý trước khi lắp vách kiểm tra lại công tắc điện dưới đáy buồng thang.
  • Lắp từng vách theo đúng trình tự, căn chỉnh toàn bộ buồng thang.
  • Lắp cửa buồng thang, lắp bộ truyền cửa.
  • Căn bộ truyền cửa
  • Lắp đặt các bộ phận hố pit

10. Kiểm tra toàn bộ phần đã lắp đặt, vệ sinh công nghiệp

Làm công tác nghiệm thu lắp đặt nội bộ với khách hàng nếu có yêu cầu từ chủ đầu tư.

11. Lắp đặt phần điện cho thang

quy trình lắp đặt thang nâng hàng

  • Lắp đặt phần điện trên phòng máy.
  • Kiểm tra tủ điện và động cơ, kiểm tra hệ thống nguồn cung cấp, vận hành tốc độ chậm trên phòng máy.
  • Thi công hệ thống dây cửa tầng và dây dọc hố, dây chạy theo buồng thang.
  • Thi công phần điện trên nóc và trong buồng thang.
  • Lắp đặt và căn chỉnh cảm biến vị trí đếm và dừng tầng.
  • Lắp đặt và căn chỉnh hệ thống giới hạn.
  • Vệ sinh công nghiệp.

12. Kiểm tra trước khi vận hành Thang Nâng Hàng

quy trình lắp đặt thang nâng hàng

  • Kiểm tra các bộ phận điện, thông số theo tiêu chuẩn hãng sản xuất
  • Kiểm tra nguội phần điện, mạch điện chính và mạch an toàn.
  • Vận hành Thang Nâng Hàng ở tốc độ cao chế độ nhân công và tự động
  • Vận hành các chế độ mở rộng nếu có
  • Vệ sinh công nghiệp, làm các công tác nghiệm thu kỹ thuật nội bộ, xúc tiến công tác hồ sơ để kiểm định an toàn.

13. Các công việc khác

  • Vệ sinh toàn bộ Thang Nâng Hàng và các vị trí liên quan.
  • Tiến hành kiểm định theo TCVN.
  • Hoàn thiện hồ sơ Thang Nâng Hàng.
  • Bàn giao cho chủ đầu tư.

14. Chạy thử Thang Nâng Hàng

  • Chạy thử thang, dùng các thiết bị kiểm tra lại lần cuối, kiểm tra và căn chỉnh lại, tiến hành chạy thử
  • Lưu ý quá trình này bên đơn vị lắp đặt vẫn chưa cho khách hàng sử dụng thang.

15. Bàn giao cho khách hàng

quy trình lắp đặt thang nâng hàng

  • Làm công tác vệ sinh, căn chỉnh, chạy thử lần cuối
  • Bàn giao các giấy tờ liên quan: phiếu bảo hành Thang Nâng Hàng, hướng dẫn sử dụng Thang Nâng Hàng, …

Trên đây là toàn bộ quy trình đắp đặt Thang Nâng Hàng tiêu chuẩn mà VNDB đã thực hiện và tiến hành lắp đặt bao năm qua. Mong rằng sẽ là tài liệu bổ ích giúp khách hàng hiểu thêm về Thang Nâng Hàng và có sự lựa chọn đầu tư đúng đắn nhất.
